1、关于现浇梁的大跨支架支撑柱布置原则:
       应按平均横截面积的等份分配布置,支撑在每份截面重心线上,以确保每根支撑柱受力相等——平均分配。

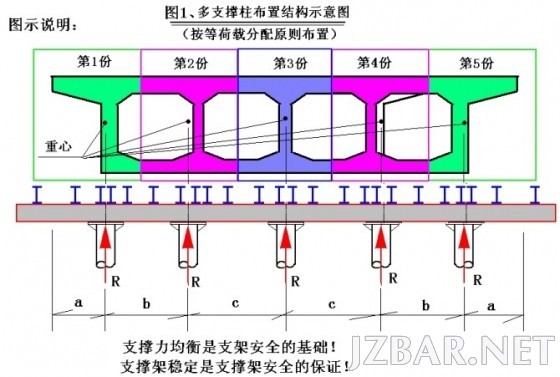

       对于超静定多跨连续梁支撑结构,知道了支撑柱的支撑荷载,就能精准的计算出弯矩及剪力,就能准确设计支撑柱及横梁结构。如图1所示。



2、尽量按等跨连续梁布置。

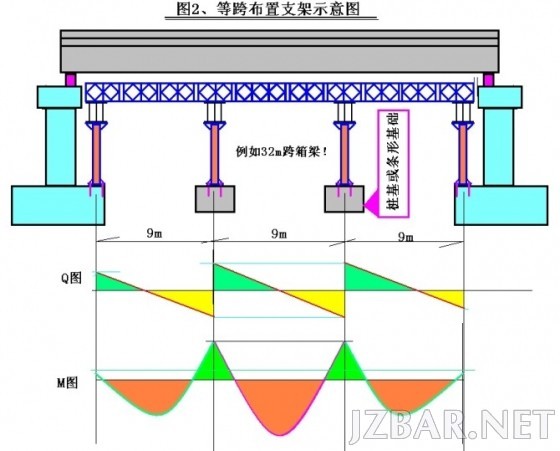

       使其达到超静定力学的对称效应状态。等跨布置,可以确保分布梁内力均衡、变形均匀,有效控制。如图2所示。

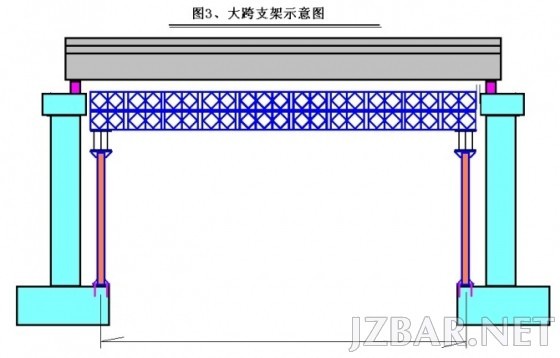

3、支架较高的墩身,以及临时地基地质条件较差的桥址条件,应优先考虑利用永久承台做大跨支架,并选择永久承台做临时基础回避不良地质基础的风险,避免高支撑架受压不稳的风险。如图3所示。


4、在回填土地基上做荷载较大的临时基础时,应谨慎采用扩大基础。

严防沉降不均造成支架失稳。
5、顺桥布置的纵向分布梁,应按图1的等面积分配法布置。

达到均匀受力目的。等面积分配等同于等荷载分配。

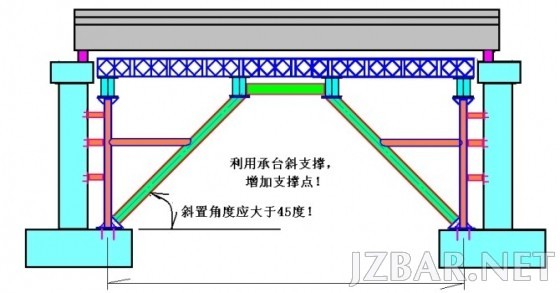

6、临时基础地基不好的地质条件的大跨支架,也可尝试利用承台增加斜支撑,以增加支点、降低纵梁跨度、减少沉降挠度。如图4所示。


7、关于永久承台支撑控制要点有两:
       1是满足临时支点冲切的强度要求;
       2是满足承台边悬臂板抗弯曲强度的要求。

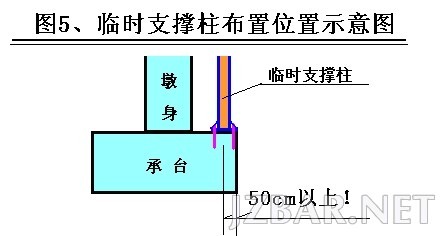

       一般布置在边缘不小于50cm以内。必要时增加抗剪、抗弯钢筋的配置。如图5所示。


8、若外悬臂负弯矩及外侧挠度偏大,应进行局部补强。

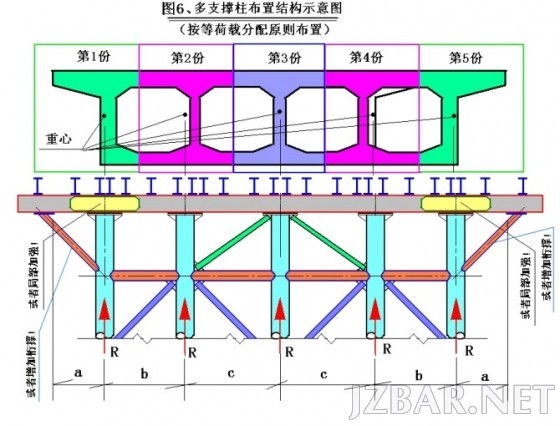

       如加大负弯矩较大处截面刚度,或者增加桁架支撑。如图6所示。



发表于 2015-11-15 08:12:45 |河北| 显示全部楼层
受益匪浅。谢谢分享。
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

相关侵权、举报、投诉及建议等,请发 E-mail:web@jzbar.net

Powered by Discuz! X5.0 © 2001-2026 Discuz! Team.|蜀ICP备13014264号-2

在本版发帖QQ客服返回顶部
